सुनकोशी मरिण डाइभर्सन आयोजनाको ठेक्का तोडिने, साढे ३ अर्ब ग्यारेण्टी रकम जफत हुने

पालिका लाइभ
२०८२ कार्तिक २५, मंगलवार

काठमाडौं– सुनकोशी मरिण डाइभर्सन बहुउद्देश्यीय आयोजनाको ठेक्का तोड्ने प्रक्रिया अघि बढेको छ। मंगलबार सूचना जारी गर्दै निर्माण व्यवसायी पटेल-रमण जेभी, जनकपुरऔ९ धनुषासँगको ठेक्का सम्झौता तोड्ने प्रक्रिया अगाडि बढाइएको हो।

ठेक्का सम्झौताको अवधि करिब ६१ प्रतिशत सकिँदा पनि भौतिक प्रगति करिब १० प्रतिशत मात्र रहेको भन्दै ठेक्का तोड्न लागिएको हो। कम्पनीले प्रगति बढाउन कुनै तदारुकताका नदेखाएको र सम्झौताको प्रावधानअनुसार कामका सुधार गर्न सूचना जारी गर्दा समेत चासो नदिएकाले ठेक्का तोड्ने प्रक्रिया अगाडि बढाइएको आयोजनाले जनाएको छ।

आयोजनाले ठेक्का सम्झौता रद्दको प्रक्रियासँगै पटेल-रमण जेभीले कार्यसम्पादन जमानत बापत राखेको २ अर्ब ४० करोड र अग्रिम भुक्तानीको १ अर्ब २० करोड गरि ३ अर्ब ६० करोड रुपैयाँ बैंक ग्यारेण्टी जफतको प्रक्रियासमेत अगाडि बढाएको छ।

ऊर्जा, जलस्रोत तथा सिँचाइ, भौतिक पूर्वाधार तथा यातायात र शहरी विकास मन्त्री कुलमान घिसिङले आयोजनामा निर्माणमा अस्वाभाविक ढिलाई देखिएपछि गत ७ असोजमा मन्त्रालयका सचिव, सिँचाइ विभागका महानिर्देशक, आयोजनाका प्रमुख,परामर्शदाता र निर्माण व्यवसायीसँग छलफल गरेका थिए। सुरुङ निर्माण सम्पन्न भइसकेको तर बाँध, विद्युतगृह लगायतका संरचना बनाउन नसक्दा आयोजना अलपत्र परेका आयोजनालाई नयाँ सिराबाट अगाडि विकल्प नरहेको उनले बताएका थिए।

आयोजना निर्माणका लागि पटेल-रमण जेभीसँग १४ अर्ब ८ करोड ८ करोड रुपैयाँ (करसहित)मा ठेक्का सम्झौता भएको थियो। पटेल-रमण जेभीले अनुमानित लागतभन्दा करिब ३२ प्रतिशत कम रकम कबोल गरेको थियो। निर्माण व्यवसायीले माघ २०७९बाट काम सुरु गरेको थियो। असार २०८४ भित्र निर्माण कार्य सम्पन्न गर्नु पर्ने सम्झौतामा उल्लेख थियो। तर, हालसम्मको भौतिक प्रगति करिब १० प्रतिशत मात्र छ। हालसम्म २ अर्ब १४ करोड (करिब १५ प्रतिशत) रकम भुक्तानी गरिएको छ।

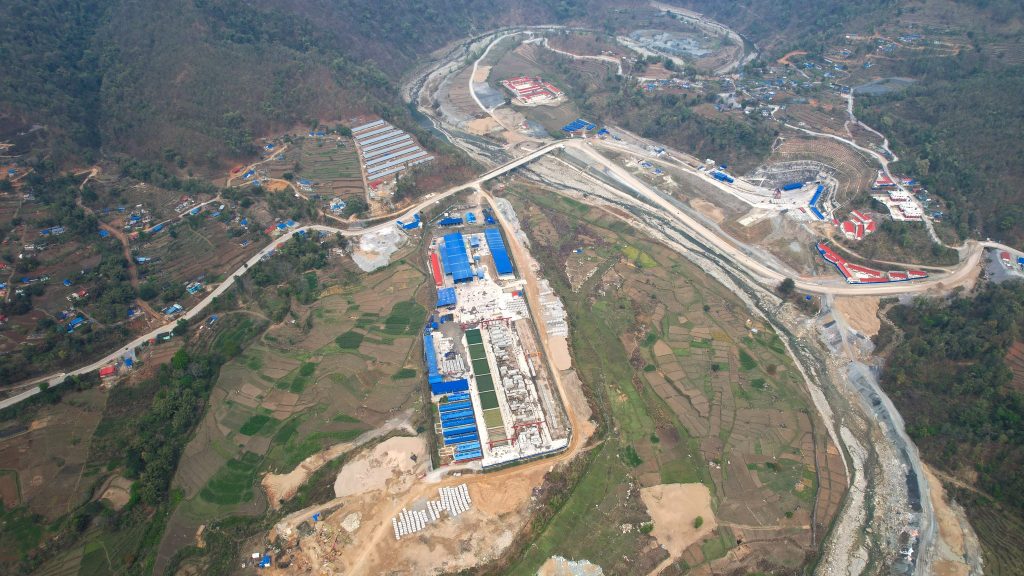

आयोजनाको १३.३ किलोमिटर टनेल बोरिङ मेसिनको प्रयोग गरि खनिएको थियो । सुरुङ २६ वैशाख २०८१ मा छिचोलिएको थियो।

सिन्धुली र रामेछापको सीमानामा रहेको सुनकोशी नदीको पानीलाई बाँध बनाएर सुरुङमार्फत मरिण नदीमा खसाली बागमती सिँचाइ आयोजनामा पुर्‍याउन यो योजना सुरु भएको हो। हाल सिँचाइ भएको ४५ हजार ६०० हेक्टर जमिनसहित धनुषा, महोत्तरी, सर्लाही, रौतहट र बाराको कूल १ लाख २२ हजार हेक्टर जमिनमा वर्षैभरी सिँचाइ सुविधा पुर्‍याउने लक्ष्य रहेको छ।आयोजनाको अनुमानित लागत ४९ अर्ब ४२ करोड रुपैयाँ रहेको छ।
